1、 南通启益建设集团有限公司专项工程施工方案目 录一、工程概况2二、施工准备 5三、钢筋加工 6四、质量控制措施 16五、钢筋工程安全技术措施 22一、工程概况一、总体概况项 目内 容工程名称实地蔷薇国际04、05地块(自编号14、15)地块工程地址遵义市新浦新区建设单位遵义实地房地产开发有限公司设计单位广州市住宅建筑设计院有限公司监理公司贵州正业工程技术投资有限公司质量监督站遵义市新浦新区质量监督中心工程总承包南通启益建设集团有限公司合同性质总承包合同投资性质自筹资金合同工期460天质量目标优良、用户满意工程建筑功能住宅、商业用房建筑面积占地面积约为 20403 m2、建筑面积 3700m2建

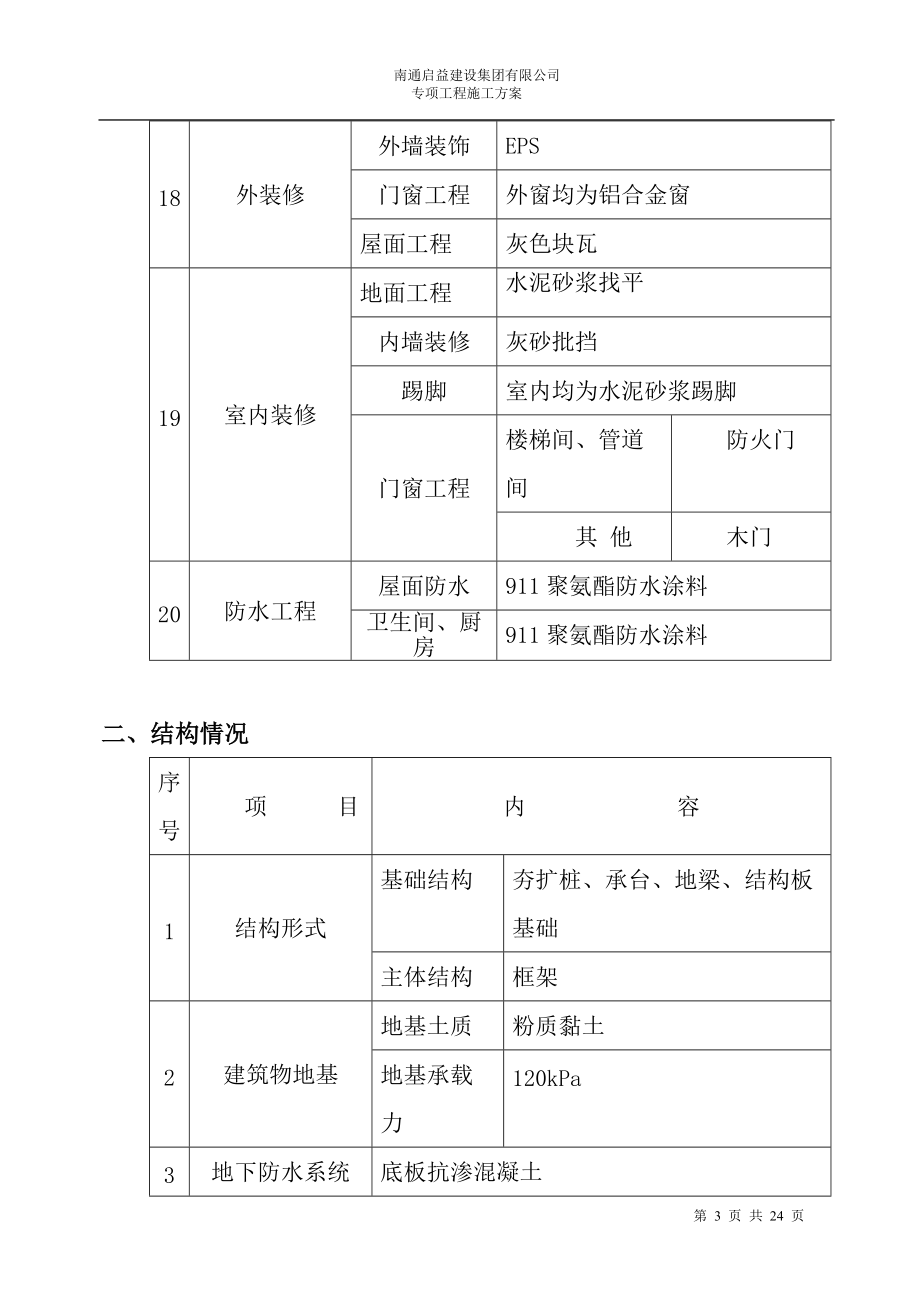

2、筑层数地上三层建筑层高标准层:3.600 建筑高度室内外高差300mm0.00绝对标高880.15基底标高-3.90总高度12.5建筑防火防火等级为二级18外装修外墙装饰EPS门窗工程外窗均为铝合金窗屋面工程灰色块瓦19室内装修地面工程水泥砂浆找平内墙装修灰砂批挡踢脚室内均为水泥砂浆踢脚门窗工程楼梯间、管道间防火门其 他木门20防水工程屋面防水911聚氨酯防水涂料卫生间、厨房911聚氨酯防水涂料二、结构情况序号项 目内 容1结构形式基础结构夯扩桩、承台、地梁、结构板基础主体结构框架2建筑物地基地基土质粉质黏土地基承载力120kPa3地下防水系统底板抗渗混凝土4混凝土强度等级垫层C15车库底板C
3、25 S6各楼层参见结构总说明、柱表5抗震等级抗震设防等级8度抗震等级框架三级,剪力墙二级6钢筋类别三级钢6、8、10三级钢12、14、16、20、22、25 7结构断面尺寸外墙厚度2000内墙厚度100、200柱子截面尺寸异形柱梁断面尺寸250,200楼板断面尺寸150、130、120、1008柱采用电渣压力焊、梁采有闪光对焊、搭接焊1、 钢筋工程的特点与难点1 现场狭小2 钢筋用量大,达约2800吨(概算数据)3 结构存在弧形结构(弧形墙、弧形梁),翻样、加工及施工有一定难度。4 地下一层标高变化较大,高低差大二、施工准备本工程由于工期紧张,钢筋加工及绑扎量大,配钢筋工80名,拟定加工场2
4、5名工人,现场55名工人,并根据施工情况作必要增减。、技术准备 由项目部技术人员与承包队放样人员组成钢筋翻样小组,坚持“同翻互检、确认无错”再出料表的技术管理制度。1、 技术及放样人员要做到熟悉图纸、规范,并及时进行交流与沟通,确保放样及时、准确,并可指导施工。2、 栋号技术负责人提前对钢筋工进行书面和口头技术交底,保证施工质量。3、 技术人员常住工地,对加工、施工工人进行培训,确保操作人员持证上岗。、机具准备 钢筋加工机械 表6序号名称型号数量进场时间1砂轮切割机2底板钢筋绑扎前一月2切断机23弯曲机44调直机15冷拉机16直流电焊机37交流电焊机2 由于现场场地狭小,成规格、成批的钢筋在钢
5、筋加工场集中加工成型,堆放整齐,运用塔吊进行垂直运输。 三、钢筋加工、钢筋加工场的管理1、 钢筋加工场设加工班长、调度员及试验员等,组成完善的组织管理、进货送货与质量保证体系,并建立畅通的通讯渠道,保证料表、加工半成品等的及时传输。2、 钢筋进场时现场材料员要检验钢筋出厂合格证、炉号和批量(物资公司要有相应资料,并在规定时间内将有关资料归档到现场),试验员根据规范要求立即做钢筋复试工作,钢筋复试通过后,方能批准使用。3、 加工场技术员根据项目技术员的料表,指导加工班进行钢筋的加工,并对料表中的疑问进行反馈、协商解决及对料表的变更及时作出调整。4、 项目根据工程施工进度和现场储料能力编制钢筋加工
6、和供应计划,加工场调度员根据供应计划进行半成品的配送与信息传递。5、 加工场制作钢筋定型加工半成品的检查工具,质检员对钢筋加工的全过程进行质量监控,验收合格后方可绑扎作业。6、 钢筋要堆放到指定的场地内,并进行挂牌标识,标识要注明使用部位、规格、数量、尺寸等内容。钢筋标识牌要统一一致。7、 钢筋要分类进行堆放,如直条钢筋堆放在一起,箍筋堆放在一起。钢筋下面一定要垫木架空,防止钢筋浸在水中生锈。生锈的钢筋一定要除锈后由现场技术员批准后使用。钢筋的除锈钢筋进场前由材料会同质量对进场钢筋进行外观检查,对于发现钢筋表面氧化严重并已损伤钢筋截面或在除锈后钢筋表面有严重麻坑、斑点伤蚀截面时,不予进场使用。
7、钢筋表面应洁净,对于油渍、漆污应采用棉布蘸清洗剂清除干净。用锤敲击剥落的浮皮、铁锈在使用前清除干净。在钢筋冷拉或调制过程中对钢筋表面的锈迹直接清除干净。钢筋的调直钢筋盘条使用卷扬机调直钢筋的切断对于钢筋直径D18mm的采用无齿砂轮锯切断。严格按照料单指定的长度进行切断。将同规格的钢筋根据不同长度长短搭配,统筹排料。断料时不要用短尺量长料。钢筋的弯曲成型钢筋的弯钩:级钢筋末端做成180弯钩,圆弧弯曲直径D2.5,平直部分长度3,级钢筋末端应做成135弯钩,级弯曲D4,弯起钢筋中间部位折弯处的直径5, 钢筋加工弯钩的平直长度按GBJ89规定要求。钢筋加工的允许偏差:项目允许偏差(mm)受力钢筋顺长
8、度方向全长的净尺寸10钢筋的折弯位置20 、钢筋的定位和间距控制墙、柱的主筋采用梯子筋和定距框来保证其间距、位置准确,预埋插筋通过与附加筋焊接保证不移位。、钢筋的保护层控制墙体、柱、梁侧面钢筋保护层控制采用塑料垫块或砂浆垫块、大理石垫块,墙体结构放在外侧的水平钢筋上,梁、柱结构放在箍筋上;底板及地梁钢筋重量较大,考虑采用高强砂浆垫块或石材垫块,结构各部位钢筋保护层的厚度和使用垫块形式见下表。 结构各部位主筋保护层厚度和使用垫块 序号部位保护层厚度(mm)垫块形式1基础承台40砂浆或塑料垫块2柱30砂浆或塑料垫块3梁25砂浆或塑料垫块4板15砂浆或塑料垫块、钢筋的连接柱、墙采用电渣压力焊,梁绑扎
9、或焊接接头。钢筋焊接之前由焊工做出标准试件,经试验合格后,方可施焊,焊工须出具焊工证、钢筋的绑扎 1、 准备工作:核实钢筋的型号、直径、形状尺寸和数量,避免错误的发生;准备绑扎工具和材料;提前准备控制钢筋保护层厚度用的垫块,横、竖向墙体的梯凳定位筋;在绑扎现场模板上或垫层划出钢筋位置线;2、 施工工艺流程:1、 地下一层结构板钢筋绑扎施工工艺流程:测量放线(验线)基础钢筋绑扎墙柱插筋予埋件隐检与模板人员办理交接检。具体底板钢筋绑扎时按如下工艺流程进行:积水坑、电梯井钢筋梁钢筋板下层筋板上层筋马登墙柱插筋根据设计要求,钢筋相互交错就位。、墙体钢筋绑扎施工工艺流程: 弹放位置线、模板50线、门窗洞
10、口线预检验线检查调整立筋的位置、垂直度立筋的连接自检、专检绑扎立筋绑扎梯子筋及水平筋、拉结筋安装上部立筋位移的卡具安装保护层垫块自检报验专职检验报监理隐检与模板人员办理交接检。墙的垂直钢筋每段长度不应超过6m,水平钢筋长度不应超过8m,以利于绑扎。墙钢筋网绑扎钢筋的弯钩应朝向混凝土内。、柱钢筋绑扎施工工艺流程: 检查调整立筋的位置、垂直度穿箍筋(按事先计算好的箍筋数量套在基础或顶层留插筋上)立筋的连接绑扎箍筋自检、专检安装上部立筋位移的卡具安装保护层垫块自检报验专职检验报监理隐检与模板人员办理交接检。在柱钢筋连接时先立四角主筋,与插筋用套筒连接牢固,再立其余主筋。按柱子的保护层厚度,将预制垫块
11、绑在柱子主筋上。下层柱钢筋露出楼面部分,用工具式箍筋将其收进一个箍筋直径,当截面有变化时,其下层柱筋的露出部分,必须在绑扎粱的钢筋之前先行进行收缩。、梁钢筋绑扎施工工艺流程: 梁侧模划出箍筋间距,摆放箍筋。梁的架立骨架采用钢管搭设 ,摆放箍筋。 先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开,穿次梁的下部纵向钢筋及弯起钢筋并套好箍筋,放主梁的架立筋;隔80mm将架立筋与箍筋绑扎牢固,调整箍筋间距。注意梁箍筋的加密区范围,先绑架立筋,再绑主筋。主次梁同时配合进行。 梁钢筋绑扎,补加柱核心区的加密箍筋。绑梁上部纵向钢筋的箍筋,采用套扣法绑扎。梁中箍筋在叠合处的弯钩,在梁中应交错
12、绑扎,箍筋弯钩为135度,平直部分长度为10d。 梁端第一个箍筋要设置在距离柱节点边缘50mm处,梁端与柱交接处箍筋应加密。(5)板筋绑扎清理模板面上的杂物,在板面上划好主筋,分布筋间距。按划好的间距,先摆放受力主筋,后放分布筋。在现浇板中如有板带梁。先绑板梁钢筋,再摆放板钢筋。 双层钢筋,两层筋之间须加钢筋型马凳。 下层钢筋下面1.5m垫标准砂浆垫块25mm25mm.。(注:砂浆垫块规格为25mm25mm.,采用1:2.5水泥砂浆制作。水泥强度不低于PO32.5。垫块厚度按设计要求)。 板的钢筋网,除靠近外围的两行钢筋的相交点全部扎牢外,中间部分交叉点可间隔交错扎牢,但必须保证受力钢筋不产生
13、偏移;双向受力的钢筋必须全部扎牢。搭接钢筋的接头绑扎不少于3道。采用双层钢筋网时,在双层钢筋网间设撑铁。钢筋绑扎接头的规定:部位技术规定搭接长度末端距弯折处不小于直径10倍接头不宜位于最大弯折处受拉区级钢筋末端做弯钩,级钢筋末端可不做弯钩受压区大于12的级钢筋末端可不做弯钩搭接长度为直径的35倍搭接处应在中心和两端绑扎钢筋间距允许偏差:项次项目允许偏差()1受力钢筋的排距52钢筋弯起点位置203箍筋横向钢筋间距绑扎骨架20焊接骨架104焊接预埋件中心线位置5水平高差3,05受力钢筋的保护层基础10柱梁5板墙壳3钢筋锚固长度要求:钢筋砼强度等级C30C25C30、C25级35d30d30d级45
